本报讯 近日,省交通运输厅深化收费公路制度改革取消高速公路省界收费站工作领导小组发布第12期深化收费公路制度改革取消高速公路省界收费站工作通报。
工程建设方面

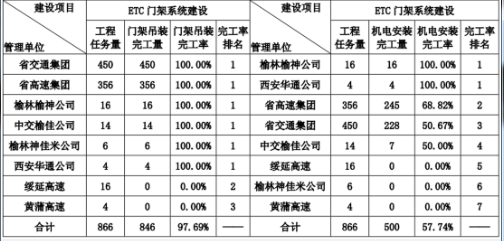

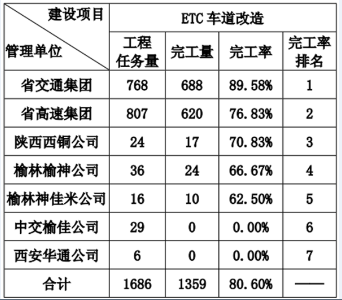

截至10月23日,(一)ETC门架系统建设,总计划为866套,吊装完工846套,占总计划的97.69%,除绥延高速公司、黄蒲高速公司外,其他单位均已完工;机电安装完工500套,占总计划的57.74%。(二)ETC车道建设改造,总计划为1686条,已完工1359条,占总计划的80.60%,完工率前3名的单位依次是省交通集团、省高速集团、陕西西铜公司,后3名的单位依次是榆林神佳米公司、中交榆佳公司、西安华通公司。(三)省界收费站拆除改造,总计划为21处,正线设施拆除全部完工,正线改造完工9处,占总计划的42.86%。(四)入口称重设施改造441个,涉及7家单位均已完工。
ETC应用推广方面
截至2019年10月22日,我省ETC用户总量481.51万(其中单卡用户169.34万,OBU用户312.17万),全国排名13。陕籍车辆有效ETC卡用户417.12万户(其中单卡用户115.41万,OBU用户301.71万)、外省发陕籍车辆37.62万辆,全国陕籍车辆ETC发行总量共计454.74万辆,占交通运输部下达我省陕籍车辆发行总量509.10万的89.32%,任务进度全国排名第3。10月16日至10月22日,全省车辆通行高速公路ETC使用率45.63%(其中客车使用率61.60%,货车使用率0.38%)。10月16日至10月22日,非现金支付使用率(车次)为59.68%,环比增长0.83%;交易(金额)占比67.60%,环比增长0.21%。
2019年6月1日至10月22日,我省累计发行陕籍ETC用户142.48万(其中单卡用户47.57万,OBU用户94.91万),完成交通运输部下达ETC发行任务206.26万户的69.08%(交通运输部是以ETC用户总数142.48万进行任务占比统计),完成我省ETC发行任务288.29万户的32.92%(陕西省是以OBU用户数94.91万进行任务占比统计)。10月16日至10月22日,我省累计办理ETC用户8.07万,其中OBU用户5.47万,单卡用户2.60万。

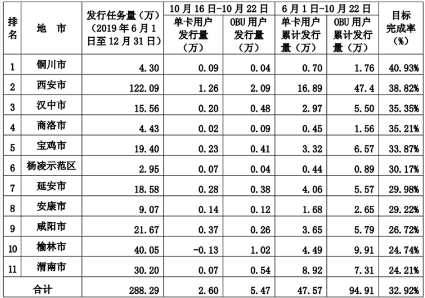

各市完成省级目标任务情况:完成进度位居前3名的依次是铜川市、西安市、汉中市;位居后3名的依次是咸阳市、榆林市、渭南市。合作银行完成省级目标任务情况:完成进度前3名的合作银行依次是工商银行、建设银行、招商银行;后3名的合作银行依次是西安银行、光大银行、民生银行。
